Terminy realizacji sprzętu wędkarskiego OEM: jak zaplanować produkcję i dostawę

Sep 13, 2026 Zostaw wiadomość

W przypadku marek wędkarskich, importerów i hurtowników wiedza, że ​​produkcja trwa „30–45 dni”, nie wystarczy, aby zaplanować zamówienie OEM.



Rzeczywisty harmonogram projektu może również obejmować potwierdzenie specyfikacji, opracowanie próbki, testowanie produktu, poprawki, pozyskiwanie komponentów, produkcję masową, kontrolę jakości, pakowanie i wysyłkę międzynarodową.



Lepszym sposobem na zaplanowanie zamówienia na sprzęt wędkarski OEM jest cofnięcie się od daty, w której produkty mają zostać dostarczone,-a nie tylko od planowanej daty wprowadzenia na rynek.



W przypadku wielu standardowych produktów wędkarskich produkcja masowa może zająć około 30–45 dni po potwierdzeniu wszystkich szczegółów produkcji. Niestandardowe wędki, kołowrotki-obrabiane CNC, nowe formy i projekty obejmujące specjalne komponenty mogą wymagać znacznie więcej czasu.



Kluczowe rozróżnienie jest proste:



Czas realizacji produkcji to tylko część całkowitego czasu realizacji projektu.



factory-workshop-under-600k



Czas realizacji produkcji a całkowity czas realizacji projektu





Kiedy dostawca podaje czas realizacji produkcji, kupujący powinni najpierw dokładnie potwierdzić, co obejmuje ta liczba.



Typowy projekt sprzętu wędkarskiego OEM może przebiegać według następującej sekwencji:



Specyfikacje produktu → Opracowanie próbki → Testowanie próbki → Zatwierdzenie końcowe → Produkcja masowa → Kontrola jakości i pakowanie → Wysyłka międzynarodowa → Dostawa



Na przykład wędka może wymagać około 45 dni w przypadku masowej produkcji. Nie oznacza to, że nowy projekt niestandardowej wędki można rozpocząć 45 dni przed wymaganą datą dostawy.



Przed rozpoczęciem masowej produkcji kupujący może nadal potrzebować potwierdzenia:



  • Pusty materiał i konstrukcja
  • Długość, moc i akcja
  • Przelotki i uchwyt kołowrotka
  • Konfiguracja uchwytu
  • Kolory i grafika
  • Pozycja logo
  • Przykładowe wykonanie
  • Ostateczne wymagania dotyczące opakowania



W przypadku nowego produktu te etapy-przedprodukcyjne mogą czasem zająć tyle samo czasu, co sama produkcja. Kupujący, którzy nie mają doświadczenia z tym procesem, mogą również zapoznać się z naszymiPrzewodnik po produkcji sprzętu wędkarskiego OEM aby uzyskać szerszy przegląd MOQ, pobierania próbek, dostosowywania i produkcji.



oem-project-timeline-under-600k



Typowe czasy realizacji sprzętu wędkarskiego OEM





Czasy realizacji różnią się znacznie w zależności od konstrukcji produktu, poziomu dostosowania, komponentów, wielkości zamówienia i aktualnego harmonogramu produkcji.



Poniższe asortymenty można wykorzystać jako ogólne odniesienia do planowania w oparciu o typowe projekty sprzętu wędkarskiego OEM:



Produkt/proces Typowy referencyjny czas realizacji
Próbka istniejącego kołowrotka wędkarskiego Około 7–10 dni
Nowa, spersonalizowana próbka kołowrotka wędkarskiego Około 30–45 dni
Standardowa masowa produkcja kołowrotków wędkarskich Około 35 dni
Produkcja aluminiowych kołowrotków CNC Około 60–70 dni
Niestandardowa próbka wędki Około 30–45 dni
Masowa produkcja wędek Około 45 dni
Próbka istniejącej-pleśniowej przynęty wędkarskiej Około 1 tygodnia
Masowa produkcja przynęt wędkarskich Około 30 dni
Rozwój nowych form przynęt Około 20–30 dni
Kontrola jakości, pakowanie i przygotowanie wysyłki Pozostaw na około 1 tydzień



Są to raczej odniesienia do planowania niż gwarantowane harmonogramy. Ilość zamówienia, specyfikacje, materiały, wydajność fabryki i dostępność komponentów mogą mieć wpływ na ostateczny harmonogram dostaw.



W przypadku wędek wykorzystujących komponenty określonej marki, zakup komponentów może stać się najdłuższą częścią projektu. Na przykład niektóre zamówienia na komponenty Fuji mogą wymagać znacznie dłuższego przygotowania niż sam proces produkcji prętów.



Dlatego kupujący powinni poprosić okrytyczny-czas realizacji ścieżki, nie tylko czas montażu fabrycznego.



Kiedy właściwie rozpoczyna się czas realizacji produkcji?





Jednym z najczęstszych nieporozumień w zakupach OEM jest założenie, że czas realizacji produkcji rozpoczyna się natychmiast po wpłaceniu zadatku.



W praktyce termin-masowej produkcji powinien być zwykle liczony po ustaleniu wymaganych szczegółów produkcji.



W zależności od projektu mogą to być:



Specyfikacje + Materiały + Komponenty + Kolory + Logo + Grafika + Opakowanie + Ostateczna akceptacja próbki



Jeśli kupujący wpłaci kaucję, ale dwa tygodnie później zmieni rączkę, konfigurację przelotki, kolor przynęty lub grafikę na opakowaniu, te dwa tygodnie nie powinny być automatycznie uznawane za część czasu produkcyjnego fabryki.



Z tego powodu kupujący porównujący oferty różnych dostawców sprzętu wędkarskiego powinni zawsze pytać:



„Od którego momentu zaczyna się podany przez Ciebie czas realizacji produkcji?”



Dzięki temu porównania-czasu realizacji są znacznie bardziej miarodajne, gdy Typorównaj oferty dostawców sprzętu wędkarskiegood różnych producentów.



Dlaczego próbki należy planować osobno





W przypadku nowego produktu OEM opracowanie próbki należy zwykle traktować jako oddzielny etap projektu, a nie uwzględniać go w czasie realizacji-masowej produkcji.



Głównym celem pierwszej próbki jest weryfikacja samego produktu.



Kupujący powinni skupić się na takich czynnikach jak:



  • Jakość produktu
  • Budowa
  • Przybory
  • Wymiary i waga
  • Wydajność
  • Komponenty
  • Wykończenie i jakość wykonania



Z tego powodu często nie ma potrzeby opracowywania kompletnego, niestandardowego opakowania detalicznego dla pierwszej próbki funkcjonalnej.



Zwykle rozsądniej jest najpierw sprawdzić, czy wędka, kołowrotek lub przynęta spełnia wymagane standardy jakości i wydajności. Następnie można zakończyć pakowanie, a produkt przechodzi do produkcji masowej.



Pozwala to uniknąć marnowania dodatkowego czasu i pieniędzy na opracowywanie opakowań produktu, które mogą nadal wymagać zmian.



Dlaczego terminy realizacji wędzisk, kołowrotków i przynęt są różne





Planując terminy realizacji, sprzętu wędkarskiego nie należy traktować jako jednej kategorii produkcyjnej.



Wędki



Wędki niestandardowe zwykle składają się z wielu komponentów od różnych dostawców, w tym blanków, przelotek, uchwytów kołowrotka, rękojeści z pianki EVA lub korka, części dekoracyjnych i opakowań.



Przygotowanie standardowej próbki pręta na zamówienie może zająć około 30–45 dni, a produkcja masowa około 45 dni od zatwierdzenia.



Jednakże specjalne komponenty mogą znacznie wydłużyć harmonogram.



Kołowrotki wędkarskie



Istniejąca platforma kołowrotków ze stosunkowo prostym dostosowaniem OEM może zwykle działać szybciej niż całkowicie nowy projekt rozwoju kołowrotków.



Standardowa produkcja szpul może trwać około 35 dni, podczas gdy szpule aluminiowe-obrabiane CNC mogą wymagać około 60–70 dni, ponieważ procesy obróbki, wykańczania i montażu są bardziej złożone.



Przynęty wędkarskie



Próbki istniejących-pleśniowych przynęt wędkarskich często można przygotować stosunkowo szybko-czasami w ciągu około tygodnia.



Produkcja masowa może trwać około 30 dni w zależności od zamówienia i harmonogramu produkcji.



Jeśli wymagana jest nowa forma, należy dodać około 20–30 dni na opracowanie formy, zanim będzie można przystąpić do normalnego testowania próbek i rozpoczęcia produkcji.



Pierwsze zamówienia a zamówienia powtarzane





Zarządzanie powtarzalnymi zamówieniami jest zwykle łatwiejsze, ale kupujący nie powinni zakładać, że fizyczny czas produkcji w fabryce zostanie skrócony o połowę.



Na przykład ponowne zamówienie na przynętę może nadal wymagać około 30 dni produkcji, w zależności od harmonogramu fabryki.



Główną zaletą jest to, że wiele decyzji przedprodukcyjnych- zostało już podjętych.



Ponowne zamówienie mogło już zostać zatwierdzone:



  • Dane techniczne
  • Przybory
  • Zabarwienie
  • Komponenty
  • Grafika logo
  • Pliki do pakowania
  • Standardy jakości



W rezultaciecałkowity harmonogram projektumoże być znacznie krótszy, nawet jeśli rzeczywisty czas-produkcji masowej pozostaje podobny.



To rozróżnienie jest szczególnie ważne przy planowaniu uzupełniania zapasów.



Daj czas na kontrolę jakości i przygotowanie wysyłki





Dzień zakończenia produkcji nie powinien być automatycznie traktowany jako data wysyłki.



Produkty muszą jeszcze przejść kontrolę końcową, pakowanie, przygotowanie kartonu i ustalenia dotyczące wysyłki.



Do celów planowania, pozwalając na okdodatkowy tydzieńpo wyprodukowaniu jest rozsądnym podejściem w przypadku wielu zamówień na sprzęt wędkarski OEM.



W WH Fishing wędki i kołowrotki są sprawdzane przed wysyłką. W razie potrzeby można również udostępnić zdjęcia lub filmy kontroli jakości.



Wbudowanie tego czasu w pierwotny harmonogram zakupów jest bezpieczniejsze niż traktowanie kontroli jakości jako nieoczekiwanego opóźnienia na końcu produkcji.



Zakończenie produkcji nie jest datą dostawy





Transport międzynarodowy należy obliczać oddzielnie od produkcji.



W przypadku przesyłek do Stanów Zjednoczonych typowym odniesieniem może być:



Sposób wysyłki Typowe odniesienie
Wyrazić Około 5 dni
Powietrze DDP Około 10 dni
Fracht oceaniczny Około 25–30 dni po wypłynięciu statku



Rzeczywisty czas tranzytu może się różnić w zależności od miejsca docelowego, rozkładu lotów lub statków, procedur celnych i warunków logistycznych.

Szczególnej uwagi wymaga transport morski.



„25–30 dni po wypłynięciu statku” nie musi oznaczać, że ładunek dotrze 25–30 dni po opuszczeniu fabryki.



Czas może być również potrzebny na:



  • Przygotowanie do eksportu
  • Dostawa do spedytora lub portu
  • Harmonogramowanie kontenerów
  • Oczekiwanie na wypłynięcie statku
  • Odprawa celna
  • Ostateczna dostawa krajowa



Kupujący powinni zatem rozróżnićdata ukończenia fabryki, data wypłynięcia statku, Itermin dostawy do magazynu.



Pracuj wstecz od wymaganej daty dostawy





Jednym z najskuteczniejszych sposobów zarządzania projektem sprzętu wędkarskiego OEM jest rozpoczęcie od jednego pytania:



Kiedy zapasy muszą fizycznie dotrzeć do Twojego magazynu?



Następnie pracuj wstecz:



Wymagana dostawa do magazynu


↑ Wysyłka międzynarodowa
↑ Kontrola jakości i przygotowanie wysyłki
↑ Produkcja masowa
↑ Ostateczne zatwierdzenie produktu
↑ Przykładowe testy i poprawki
↑ Przykładowe opracowanie
↑ Potwierdzenie specyfikacji



Ta metoda zapewnia znacznie bardziej realistyczny harmonogram zakupów niż zwykłe pytanie, czy fabryka może „wyprodukować zamówienie przed uruchomieniem”.



Produkt, którego produkcja kończy się na tydzień przed datą premiery, jest już spóźniony, jeśli nadal potrzebuje czterech tygodni transportu międzynarodowego.

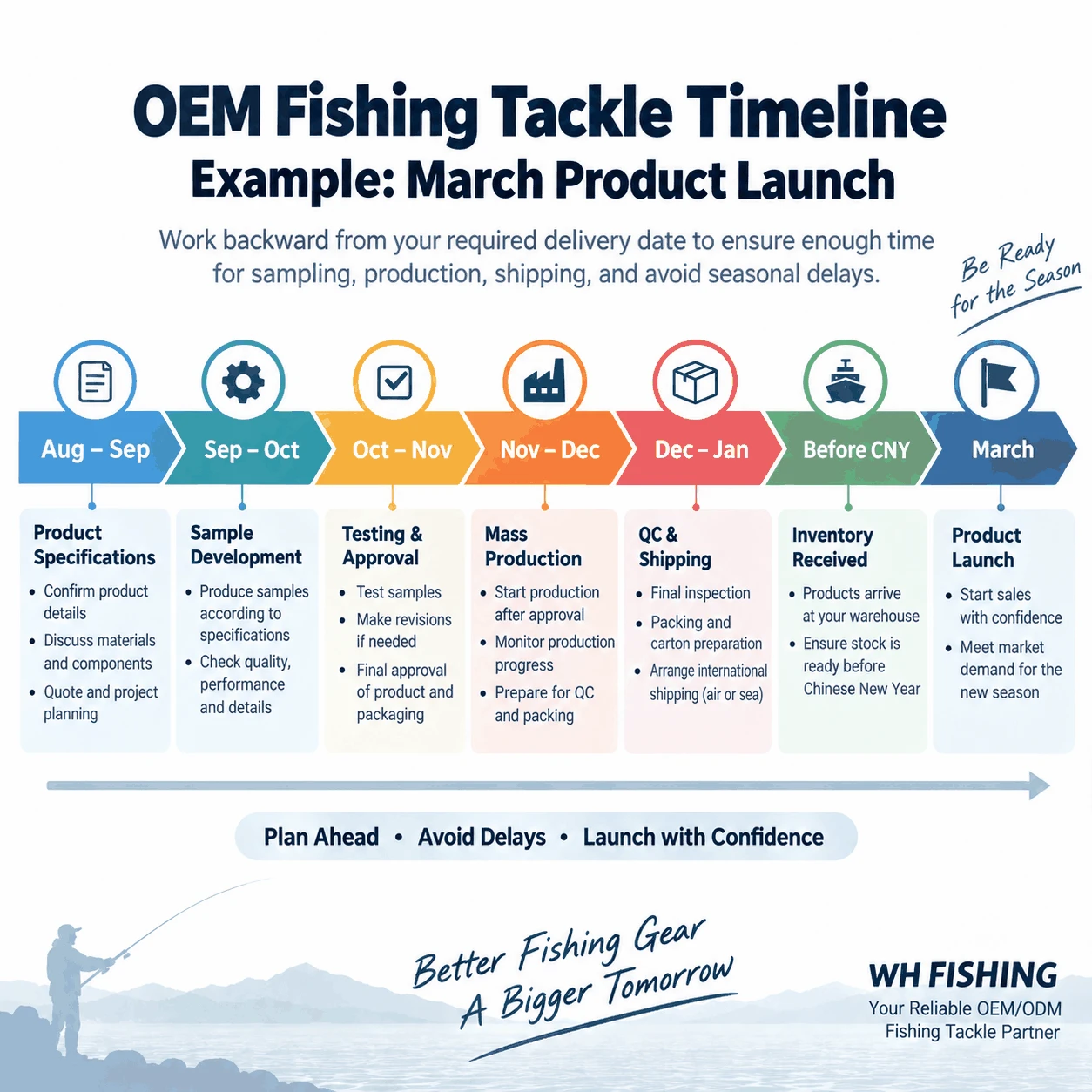

Przykład: Planowanie marcowego wypuszczenia sprzętu wędkarskiego





Weźmy pod uwagę amerykańską markę wędkarską planującą wprowadzenie na rynek nowego produktu1 marca.



Na pierwszy rzut oka złożenie zamówienia w styczniu może wydawać się wystarczająco wczesne, jeśli dostawca podaje 30–45 dni produkcji.



W rzeczywistości może to być harmonogram-wysokiego ryzyka.



W przypadku marcowej premiery bezpieczniejszym celem jest posiadanie zapasówdostarczono już do USA przed chińskim Nowym Rokiemzamiast polegać na produkcji lub wysyłce bezpośrednio w okolicach wakacji lub po nich.



Bardziej praktyczna sekwencja planowania mogłaby wyglądać następująco:



Scena Przybliżony okres planowania
Specyfikacje produktu i potwierdzenie dostawcy sierpień – wrzesień
Przykładowe opracowanie Wrzesień – październik
Przykładowe testy, poprawki i ostateczne zatwierdzenie Październik – listopad
Produkcja masowa Listopad – grudzień
Kontrola jakości, pakowanie i wysyłka międzynarodowa Grudzień – styczeń
Otrzymano inwentarz Przed Chińskim Nowym Rokiem
Wprowadzenie produktu na rynek marzec



Dokładne daty będą zależeć od produktu. Niestandardowa wędka ze specjalnymi komponentami może wymagać wcześniejszego uruchomienia niż istniejąca-przynęta pleśniowa.



Ważną zasadą jest:



Nie używaj daty premiery jako terminu produkcji. Użyj wymaganej daty dostawy do magazynu.



OEM fishing tackle production schedule for March product launch in the US



Jak chiński Nowy Rok może wpłynąć na terminy realizacji sprzętu wędkarskiego





Chiński Nowy Rok to jeden z najważniejszych czynników planowania dla kupujących zaopatrujących się w sprzęt wędkarski z Chin.



Ryzyko nie ogranicza się do oficjalnych dat świąt.



Produkcja sprzętu wędkarskiego często zależy od wielu dostawców wyższego szczebla w zakresie komponentów, opakowań, sprzętu, obróbki skrawaniem, obróbki powierzchni i innych procesów.



Niektórzy dostawcy wyższego szczebla mogą zacząć zmniejszać moce produkcyjne lub zamykać je na okres wakacyjnypoczątek grudnia.



W miarę zbliżania się wakacji:



  • Dostępność komponentów może być mniejsza
  • Kolejki produkcyjne mogą się wydłużyć
  • Dostawcy opakowań mogą zaprzestać przyjmowania nowych zleceń
  • Zaplanowanie procesów wykańczania zleconych na zewnątrz może być trudniejsze
  • Możliwości logistyczne mogą stać się bardziej ograniczone



Produkcja również niekoniecznie od razu po wakacjach wraca do pełnej wydajności.



W przypadku zamówień, które muszą obejmować wprowadzenie na rynek wczesną wiosną, kupujący powinni zatem unikać tworzenia harmonogramu zależnego od-produkcji w ostatniej chwili bezpośrednio przed chińskim Nowym Rokiem lub szybkiej produkcji bezpośrednio po nim.



W przypadku marcowej premiery dostarczenie zapasów przed świętami zapewnia znacznie większą ochronę harmonogramu.



Najczęstsze przyczyny opóźnień w zamówieniach na sprzęt wędkarski OEM





Nie każde opóźnienie spowodowane jest zdolnościami produkcyjnymi fabryki.



W wielu projektach OEM opóźnienia występują przed oficjalnym rozpoczęciem produkcji.



Niekompletne specyfikacje



Produkt jest cytowany przed pełnym zdefiniowaniem materiałów, komponentów lub wymagań eksploatacyjnych.



Powtarzające się zmiany próbek



Zmiana specyfikacji po każdym prototypie w naturalny sposób wydłuża czas rozwoju.



Późna grafika



Pliki logo, odniesienia do kolorów lub pozycje drukowania nie są sfinalizowane.



Zmiany w opakowaniach



Opakowanie detaliczne jest sprawdzane po zatwierdzeniu produktu.



Komponenty specjalne



Markowe przelotki, uchwyty kołowrotka, łożyska lub inne komponenty mogą mieć dłuższe cykle zakupowe.



Nowe formy



Opracowanie przynęty lub komponentu ODM wymaga odpowiedniego oprzyrządowania przed rozpoczęciem normalnego pobierania próbek.



Szczytowa-przepustowość w sezonie



Kolejki produkcyjne stają się dłuższe, gdy wielu nabywców przygotowuje zapasy na ten sam sezon sprzedaży.



Chiński Nowy Rok



Łańcuchy dostaw wyższego szczebla mogą spowolnić na długo przed oficjalnym świętem.



Kontrola lub przeróbka



Jeśli kontrola jakości zidentyfikuje problem, jego naprawienie jest ważniejsze niż wysyłka niedopuszczalnego produktu w pierwotnym terminie.



Realistyczny harmonogram zakupów powinien uwzględniać wystarczający bufor, aby zarządzać tymi możliwościami.



Lista kontrolna czasu-potencjału produkcyjnego- kupującego





Przed potwierdzeniem zamówienia na sprzęt wędkarski OEM kupujący powinni sprawdzić:



  • Czy wszystkie specyfikacje produktu są sfinalizowane?
  • Czy próbka funkcjonalna została przetestowana i zatwierdzona?
  • Czy dostępne są specjalne komponenty?
  • Czy kolory i wykończenia zostały potwierdzone?
  • Czy grafika logo jest ostateczna?
  • Czy opakowanie zostało potwierdzone, zanim wymagała tego masowa produkcja?
  • Od jakiego dnia dostawca oblicza czas realizacji produkcji?
  • Ile czasu jest zarezerwowane na ostateczną kontrolę jakości i pakowanie?
  • Która metoda wysyłki zostanie zastosowana?
  • Czy podany czas tranzytu obejmuje port-do-portu, lotnisko-na-lotnisko czy dostawę?
  • Czy harmonogram pokrywa się z Chińskim Nowym Rokiem lub innym szczytowym-okresem produkcyjnym?
  • Jaki jest wymagany termin dostawy do magazynu?
  • Czy jest wystarczający bufor przed faktycznym wprowadzeniem produktu na rynek?



Jasna odpowiedź na te pytania może zapobiec wielu problemom z harmonogramem, które występują przy zakupach OEM.



Zaplanuj cały projekt, a nie tylko produkcję





Czasu realizacji sprzętu wędkarskiego OEM nigdy nie należy oceniać na podstawie jednego numeru produkcyjnego.



Dostawca mówiący „35 dni” może opisywać jedynie produkcję masową.



Kupujący może nadal potrzebować dodatkowego czasu na:



Pobieranie próbek + testowanie + poprawki + zakup komponentów + produkcja + kontrola jakości + pakowanie + wysyłka międzynarodowa



W przypadku ustalonych produktów powtarzalnych proces może być stosunkowo prosty.



W przypadku nowej wędki, kołowrotka lub przynęty etap rozwoju może stanowić znaczną część całego harmonogramu.



Najbezpieczniejszym podejściem jest zatem określenie najpierw wymaganej daty dostawy do magazynu, a następnie cofanie się na każdym etapie projektu.



Markom planującym premiery sezonowe zapewnia to również wystarczająco dużo czasu na rozwiązanie problemów jakościowych lub logistycznych, nie zmuszając dostawcy do wyboru pomiędzy dotrzymaniem terminu a spełnieniem wymaganego standardu jakości.



WH Fishing zapewniaUsługi w zakresie sprzętu wędkarskiego OEM i ODMdla marek wędkarskich, importerów i hurtowników, obejmujący wędki, kołowrotki, przynęty i powiązany sprzęt. Czas realizacji projektu jest oceniany na podstawie rzeczywistego produktu, wymagań dostosowywania, komponentów, wielkości zamówienia i wymaganego harmonogramu dostaw.



Prosząc o wycenę, podaj zarówno swojedocelowa wielkość zamówieniaIwymagany termin dostawypomaga nam zalecić bardziej realistyczny plan produkcji i wysyłki.



Często zadawane pytania





1. Jak długo trwa produkcja sprzętu wędkarskiego OEM?

Produkcja masowa wielu standardowych produktów wędkarskich wymaga około 30–45 dni po potwierdzeniu wszystkich szczegółów produkcji. Niestandardowe pręty, szpule CNC, specjalne komponenty i nowe formy mogą wymagać więcej czasu.

2. Czy czas realizacji produkcji obejmuje opracowanie próbki?

Zwykle nie powinno. W przypadku nowych produktów OEM opracowanie próbki, testowanie i zatwierdzenie należy zaplanować oddzielnie przed produkcją masową.

3. Jak długo powinienem pozwolić na kontrolę jakości i pakowanie?

W przypadku wielu zamówień OEM zapewnienie około jednego dodatkowego tygodnia po produkcji na kontrolę, pakowanie i przygotowanie wysyłki jest praktycznym odniesieniem do planowania.

4. Jak wcześnie powinienem rozpocząć projekt sprzętu wędkarskiego OEM przed wiosenną premierą?

Zależy to od produktu i miejsca przeznaczenia, ale kupujący powinni cofnąć się od wymaganej daty dostawy do magazynu. W przypadku marcowej premiery obejmującej produkcję w Chinach dostarczenie zapasów przed chińskim Nowym Rokiem może znacznie zmniejszyć ryzyko związane z harmonogramem.

5. Czy ponowne zamówienie jest zawsze szybsze?

Cały projekt może być szybszy, ponieważ specyfikacje, grafika i opakowanie zostały już zatwierdzone. Jednakże czas-masowej produkcji fizycznej może pozostać podobny w zależności od produktu i aktualnego harmonogramu fabryki.





Gotowy do zbudowania swojej marki wędkarskiej?

Niezależnie od tego, czy wprowadzasz na rynek nową markę, czy poszerzasz linię produktów, WH Fishing zapewnia profesjonalną produkcję OEM i ODM kołowrotków, wędek, przynęt i akcesoriów wędkarskich. Podziel się z nami swoim projektem, a nasz zespół zapewni odpowiednie rozwiązanie dla Twojego biznesu.
• Odpowiedz w ciągu 24 godzin
• Produkcja OEM i ODM
• Wysyłka na cały świat

Wyślij zapytanie
